简睿捷咨询服务团队在做企业数字化咨询工作的这些年,打交道最多的两件事:一是帮企业把MES/PLM/MDC系统真正建起来、跑起来,二就是帮助客户把“梯度培育先进级智能工厂”这块牌子拿下来。从2024 年江苏首批“先进级”认定到2026版新规落地,几乎每一批次的申报现场,都有我们和客户IT、生产、董办同事并肩熬夜改材料的身影。
今天这篇文章,我们想把过去两年踩过的坑、摸出的门道,系统整理成一份“可复用的编写手册”,送给将来想进行江苏省梯度培育智能工厂申报的企业。认真读完,基本能帮你少走一个月弯路。
一、先把“梯度培育”这盘棋看懂,再动笔
很多人一上来就问“申报书怎么写”,但真正决定材料生死的,是背后的政策逻辑。
江苏目前的智能工厂梯度体系是基础级→先进级→卓越级→领航级四级。基础级由企业自建自评;先进级由省工信厅统一认定,每年1月发通知、3月30日截止,遴选规模2000家左右;卓越级、领航级由工信部、国家智能制造专家委员会遴选,数量少、要求高。
先进级是绝大多数规上工业企业的"第一块牌子",也是后面冲卓越、冲领航的入场券。它的核心画像很清晰:至少覆盖生产作业、生产管理、运营管理三个环节,场景数≥15个,CMMM达到二级及以上,数字化转型通用能力自评测得分≥60分。
动笔前先回答三个问题:工厂真实处在梯度培育体系的哪一级?自评测有没有“卡脖子”?申报名称是否准确传达了产品特征?如果第一关自评测都没过,后面写得再漂亮也是“空中楼阁”。
二、申报材料的“骨架”:三段式结构

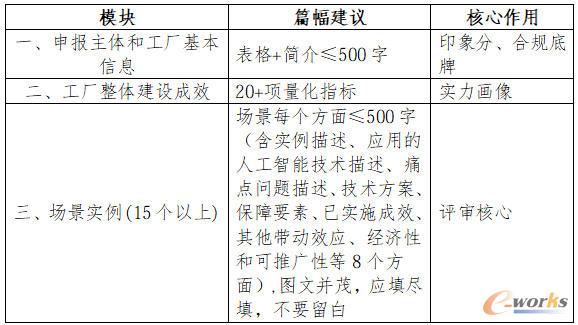

2026版申报书模板主要分三大块:
很多企业申报材料的通病是“头重脚轻”——基本信息写3000字,场景实例每个方面只写200字,结果专家审核到场景部分直接失分。
正确做法是"中间重、两头轻":场景实例是绝对主角。每个场景都要按“场景描述—针对问题—实施方案—实施成效”四段式写,千万不要写成单一的系统功能描述。
三、五个最关键的申报材料编写技巧
技巧1:工厂名称,是给评审专家的第一印象
模板要求“基于XX特征的XX产品智能工厂”,例如:
● √“基于全生命周期管理的发电装备智能工厂”
● √“基于AI视觉检测的新能源电池智能工厂”
● ד智能化升级改造项目”
命名三原则:产品要具体(写到细分品类,如减速器、锂电池模组);智能制造特征要可感知(挑一个最硬核的,如全生命周期、AI视觉、数字孪生);字数不超过30。
技巧2:场景描述,要写出“场景-问题-方案-价值”闭环
很多企业把场景写成“系统功能说明书”——“我们上了MES,实现了生产计划管理”。这种写法基本拿不到高分。
正确的写法是“价值驱动”:
场景现状:针对离散行业多品种小批量特点,生产排产部署ERP/MES;
解决的痛点:订单插单频繁、产能冲突多,导致订单准时交付率长期徘徊在85%;
实施方案:部署APS系统,打通ERP/MES,应用多约束排产建模与多目标寻优算法;
实施成效:排产效率提升60%,订单准时交付率从85%提升到98%,调度人员从4人减至2人。
重点:数据要“三个一致”——场景描述里的数据、工厂整体建设成效指标、近三年财务/经营数据,要能互相印证。这是专家必查的“数据一致性”雷区。
技巧3:工厂整体建设成效——20 项指标怎么填
申报书模板里有20多项指标,其中8项带“*”是必填项。常见错误有三种:
●找不到数据直接空着(空一项就拉低印象分);
●填“行业领先”“国内一流”(必须量化);
●填负向数据(所有数据都要是正向的,如因特殊原因变差,要在附件里上传情况说明)。
建议提前准备一份"成效数据表",把所有指标的"基期值—现状值—提升幅度—数据来源"列清楚,系统填报时直接调用。
技巧4:人工智能(AI)是2026年最大的“加分项”
2026版最大的政策变化,就是AI从“加分项”变成了“必答题”:申报书中“三、(六)人工智能技术场景应用”虽是选填,但属省级评审重点关注项,强烈建议完整填写;申报场景中应用AI技术的,必须填写附1-8《项目建设过程中已形成的人工智能模型清单》;模型名称、版本、供应商、部署方式、对应场景编号一个都不能错。
附1-8清单里的“模型提供商”可以是企业自研,也可以是第三方,但必须与场景描述逻辑自洽。比如场景里写了“基于机器视觉的缺陷检测”,清单里就要有对应的检测模型,不能只有通用大模型。
技巧5:场景佐证材料要做成“可溯源的证据链”
我们做场景建设佐证材料有一套“三步法”:
●拍照规范——现场照片必须带防篡改水印,内容含公司名称、拍摄时间、具体地点(车间/楼层/产线);
●系统截图——软件界面如果水印相机拍糊了,要同时上传带水印照片+同页无水印系统截图;
●严禁复用——省厅审核申报材料时会用AI查重,不同企业出现相同照片将被直接否决。
加分材料建议准备:CMMM 正式评估证书、两化融合贯标证书、数字化转型能力成熟度评测成果、高新技术企业证书、专利清单、软件著作权、近三年财务报表(注意:虽然2026年省厅取消了硬性要求,但不填财务数据会被一票否决)。

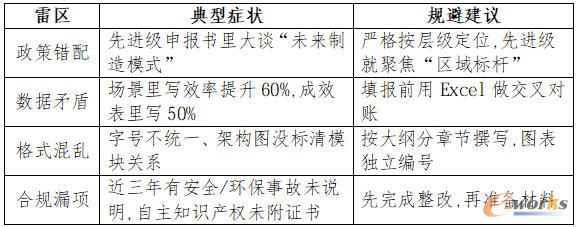

四、四个最容易踩的“雷区”
还有一个隐藏雷区:建设日期。申报书里填的“项目建设日期”必须是已完工的时间节点,不能写“预计2026年6月完工”——这种写法在初审时就会被卡掉。
五、提交前的“自检清单”和节奏建议
提交前72小时,逐项过一遍:工厂名称≤30 字、行业大类/中类与营业执照一致(GB/T 4754-2017)、财务数据三表完整、场景实例15个以上且覆盖三个环节(最好五个环节全覆盖)、20+项建设成效指标无空项、现场照片带水印、AI 模型清单完整、真实性承诺和营业执照加盖公章、推荐单位统一填写“设区市工信局”(或“筑峰强链”专项通道)、纸质版与线上版完全一致。
节奏建议“4-2-1”:4周完成自评测与数据采集,2周集中撰写申报书,1周内部评审与定稿,最后3天系统提交+打印盖章+推荐单位送审。千万别等到临近申报截止日期才开始动笔——每年都会有企业因为系统拥堵、附件超容、修改次数耗尽,在最后两天错过申报。
六、写在最后:申报,实际是一次企业的“数字化体检”
最后说一句掏心窝的话:申报本身不是目的,它是企业自身一次免费的、全方位的数字化体检。
为了把申报书写好,你必须把工厂的每一根“神经末梢”都梳理清楚:从车间联网率到设备故障率,从排产效率到客户响应速度,从能耗到碳排……这些数据平时散落在多个系统、多个部门、多个Excel表格中,没人能说清。申报的过程,就是把它们拼成一张“智能工厂全景图”的过程。而这张图,既是专家评审的依据,也是企业未来3-5年进行数字化转型路线图的底稿。
如果你在场景梳理、数据采集、申报书撰写过程中遇到具体问题,或者想了解CMMM二级/三级评估、AI模型清单填报、智能制造典型场景建设的解决方案,欢迎随时联系南京简睿捷软件开发有限公司的咨询团队。我们在全国服务过上百家制造业客户,从汽车零部件到精密电子、从新能源装备到生物医药,让梯度培育智能工厂申报这件事,真正“简单、睿智、敏捷”起来。
联系电话:025-58752712 | 公司官网:www.jridge.com | 关注公众号:简说智能制造
本文基于 2026 年江苏省工信厅《先进级智能工厂申报工作通知》《智能工厂梯度建设要素条件(2026 版)》《智能制造典型场景自评价参考(2026 版)》及简睿捷咨询团队近30个客户实操案例整理,政策口径以江苏省工信厅最终发布为准。
